Undirstöður fjármála (IS)Kafli 1616.6 Notkun Excel við fjárfestingarákvarðanir fyrirtækja
Skrá inn til að leggja til breytingu
1616 Hvernig fyrirtæki hugsa um fjárfestingar

16.6 Notkun Excel við fjárfestingarákvarðanir fyrirtækja

FYRRI KAFLI

16.5 Val milli verkefna

NÆSTI KAFLI

Samantekt

16.6Notkun Excel við fjárfestingarákvarðanir fyrirtækja

Hæfniviðmið

Í lok þessa hluta munt þú geta:

  • reiknað NPV með Excel.
  • reiknað IRR með Excel.
  • búið til NPV-snið með Excel.

Microsoft Excel getur sjálfvirknivætt NPV- og IRR-útreikninga á sama hátt og fjármálareiknir. Í Excel er auðvelt að breyta forsendum eða tölugildum og endurreikna niðurstöðuna. Þar sem töflureiknirinn er sveigjanlegur má setja sama verkefni upp á fleiri en einn hátt. Hér verða sýnd nokkur einföld NPV- og IRR-dæmi.

Fyrirtæki metur verkefni sem kostar 30.000 dollara á þessu ári. Áætlað sjóðsinnstreymi er 6.000 dollarar á næsta ári og 8.000 dollarar árið þar á eftir. Síðan eykst það um 2.000 dollara á ári og verður 18.000 dollarar á sjöunda og síðasta ári verkefnisins. Fjármagnskostnaður fyrirtækisins er 9%.

Útreikningur NPV með Excel

Fyrst er vænt sjóðstreymi hvers árs skráð í vinnublaðið, eins og röð 5 á mynd 16.4 sýnir. NPV má síðan reikna með formúlu sem afvaxtar hvert framtíðarsjóðstreymi; sú aðferð er sýnd í röð 6.

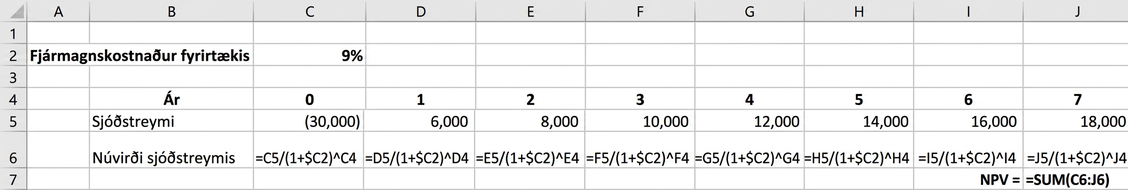

Skjámynd af Excel-vinnublaði sýnir sjóðstreymi og núvirði sjóðstreymis fyrir fyrirtæki. Fjármagnskostnaður fyrirtækisins er 9% og er sleginn inn í reit C2. Áratal er slegið inn í dálka C til J í röð 4. Sjóðstreymi fyrir ár 0 til 7 er slegið inn í dálka C til J í röð 5. Formúlan til að finna núvirði sjóðstreymis á ári 0 er slegin inn í reit C6. Formúlan er =C5/(1+$C2)^C4. Í þessari formúlu helst C2 fastur. Aðrar reitatilvísanir breytast eftir því í hvaða reit gögnin eru slegin inn. NPV er reiknað með formúlunni =SUM(C6:J6).
Mynd 16.4. Mynd 16.4 Skráning sjóðstreymis með Excel ($ nema fjármagnskostnaður)

Mynd 16.5 sýnir núvirði hvers árlegs sjóðstreymis. NPV fæst með því að leggja núvirðisgildin saman.

Sæktu töflureiknisskrána með helstu Excel-dæmum úr 16. kafla.

Skjámynd af Excel-vinnublaði sýnir niðurstöður útreikninganna úr mynd 16.4.
Mynd 16.5. Mynd 16.5 NPV reiknað með því að leggja saman núvirði sjóðstreymis ($ nema fjármagnskostnaður)

Excel hefur einnig innbyggð fjármálaföll, þar á meðal NPV-fallið sem sýnt er í hólfi J7 á mynd 16.6. Skilgreining Excel krefst þó aðgæslu. Fallið reiknar núvirði sjóðstreymis frá tímabili 1 til loka verkefnisins en sleppir upphafsfjárfestingunni á tíma 0. Niðurstaðan í hólfi J6 er því 56.947 dollarar. Þegar 30.000 dollara upphafsútstreymið er dregið frá fæst rétt NPV verkefnisins, 26.947 dollarar.

Í NPV-fallinu á aðeins að vísa í hólf með sjóðstreymi frá ári 1 til loka verkefnisins. Upphafsfjárfesting árs 0 er síðan dregin sérstaklega frá svo niðurstaðan samræmist stöðluðu skilgreiningunni: núvirði sjóðsinnstreymis að frádregnu núvirði sjóðsútstreymis. Vegna þessarar sérstöku skilgreiningar Excel kjósa margir að reikna núvirði hvers sjóðstreymis sérstaklega.

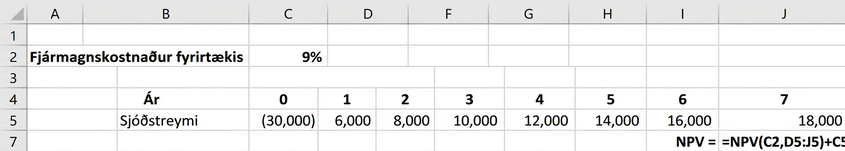

Skjámynd af Excel-vinnublaði sýnir NPV-formúluna, að undanskildu IRR/fjármagnskostnaði. Sjóðstreymistölur fyrir ár núll til sjö eru slegnar inn í dálka C til J í röð 5. Formúlan til að reikna NPV er =NPV(C2,D5:J5)+C5.
Mynd 16.6. Mynd 16.6 NPV-formúla ($ nema IRR/fjármagnskostnaður)

Útreikningur IRR með Excel

IRR-fall Excel er sýnt í hólfi J8 á mynd 16.7. Ólíkt NPV-fallinu tekur það allt sjóðstreymi verkefnisins með, þar á meðal upphafsútstreymið á tíma 0. IRR verkefnisins reiknast 27,7%. Fullbúið vinnublað er sýnt á mynd 16.8.

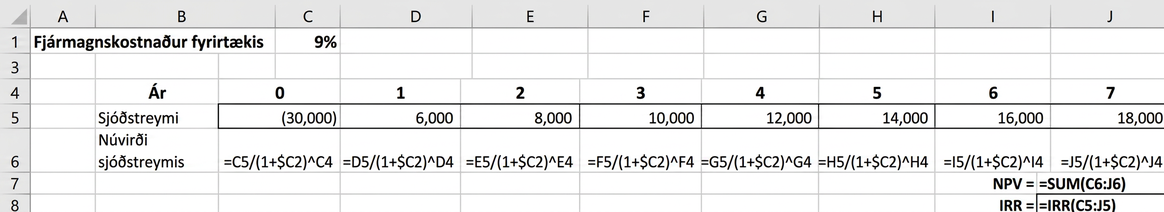

Skjámynd af Excel-vinnublaði sýnir fallið til að reikna IRR, að undanskildu IRR/fjármagnskostnaði. Sjóðstreymistölur fyrir ár núll til sjö eru slegnar inn í dálka C til J í röð 5. Samsvarandi formúlur fyrir núvirði sjóðstreymis eru birtar fyrir neðan þær í röð 6. Formúlan fyrir NPV er =SUM(C6:J6). Formúlan fyrir IRR er =IRR(C5:J5).
Mynd 16.7. Mynd 16.7 Fall til að reikna IRR ($ nema IRR/fjármagnskostnaður)

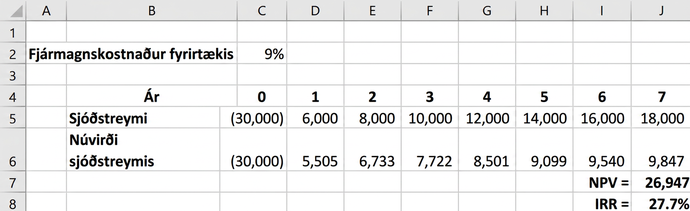

Skjámynd af Excel-vinnublaði sýnir fullbúið vinnublað. Hún sýnir fjármagnskostnað fyrirtækisins, sjóðstreymi og núvirði sjóðstreymis fyrir ár núll til sjö og NPV og IRR sem af því leiða. NPV er 26.947 og IRR er 27,7%.
Mynd 16.8. Mynd 16.8 Fullbúið vinnublað ($ nema IRR/fjármagnskostnaður)

Notkun Excel til að búa til NPV-snið

Kostnaður við öflun fjármagns er sjaldan þekktur með fullri vissu og getur breyst með efnahags- og markaðsaðstæðum. NPV-snið sýnir hve næm fjárfestingarákvörðun er fyrir breytingum á þessum kostnaði, einkum á sveiflukenndum mörkuðum. Excel einfaldar gerð slíks sniðs.

Middleton Manufacturing íhugar að setja upp sólarplötur fyrir vatnshitun og lýsingu í verksmiðjunni. Uppsetningin kostar 800.000 dollara en á að lækka rafmagnskostnað um 150.000 dollara á ári næstu tíu árin. NPV-snið sýnir hvernig NPV verkefnisins breytist með kostnaði við öflun fjármagns.

Sjóðstreymi verkefnisins er fyrst skráð í hólf D2–N2, eins og á mynd 16.9. Fjármagnskostnaðurinn, upphaflega 10%, er settur í hólf B1 og NPV-formúlan í B6. Hólf B6 sýnir þá NPV sjóðstreymisins í D2–N2 miðað við hlutfallið í B1.

IRR er einnig reiknað í hólfi B4. Það er ekki nauðsynlegt fyrir NPV-sniðið en gefur gagnlegt viðmið: NPV er jákvætt þegar IRR er hærra en kostnaður við öflun fjármagns en neikvætt þegar IRR er lægra.

NPV-sniðið fæst með því að reikna NPV við mörg möguleg afvöxtunarhlutföll. Sjóðstreymið í D2–N2 helst óbreytt en gildinu í B1 er breytt. Gagnatöflufall Excel sýnir hvernig niðurstaða formúlunnar í B6 breytist með hverju nýju hlutfalli í B1.

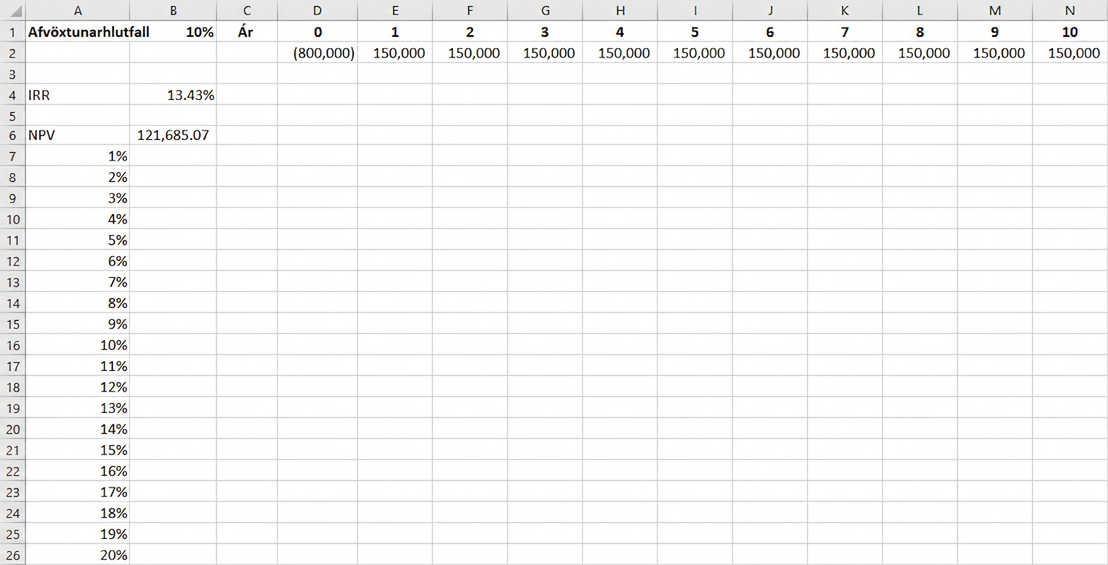

Skjámynd af Excel-vinnublaði sýnir hvernig búa má til NPV-snið með því að setja sjóðstreymi verkefnis inn í Excel-vinnublað. Afvöxtunarhlutfallið er 10%. Sjóðstreymi á ári núll er neikvætt um 800.000. Næstu 10 ár er sjóðstreymið stöðugt, 150.000. IRR er 13,41%. NPV er 121.685,07. Tölur fyrir afvöxtunarhlutföll milli 1% og 20% þarf að reikna.
Mynd 16.9. Mynd 16.9 Sjóðstreymi verkefnis sett inn í Excel

Skráðu hlutföllin sem prófa á í dálk frá hólfi A7. Í dæminu eru 1–20% sett í A7–A26. Vinnublaðið á þá að líta út eins og á mynd 16.9.

Auðkenndu A6–A26 og B6–B26, sem innihalda NPV-formúluna og afvöxtunarhlutföllin, eins og á mynd 16.10. Veldu `Data`, síðan `What-If Analysis` og `Data Table`. Þar sem hlutföllin eru í dálki er B1 sett í `Column input cell`. Excel reiknar þá NPV með hverju hlutfalli dálksins sem gildi í B1. Staðfestu með `OK`.

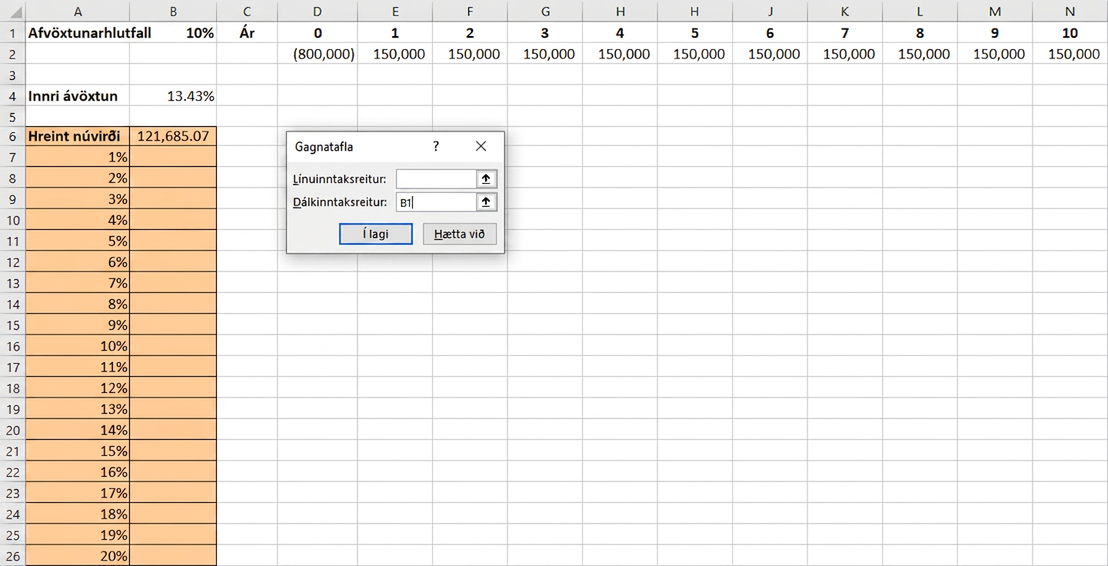

Skjámynd af Excel-vinnublaði sýnir gerð gagnatöflu í Excel. Skjámyndin er eins og mynd 16.9 nema að reitir A6 til A26 og B6 til B26 eru auðkenndir. Sprettigluggi sem nefnist Data Table hefur tvo reiti: Raðinntaksreitur og Dálkinntaksreit. B1 er slegið inn í Dálkinntaksreit.
Mynd 16.10. Mynd 16.10 Gerð gagnatöflu í Excel

Eftir staðfestingu fyllir Excel hólf dálks B með NPV-gildinu sem samsvarar hverju afvöxtunarhlutfalli. Niðurstaðan er sýnd á mynd 16.11.

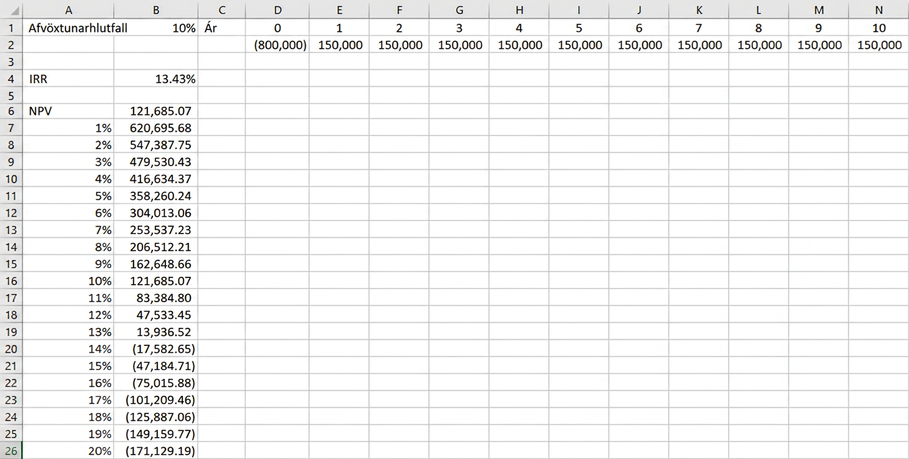

Skjámynd af Excel-vinnublaði sýnir NPV reiknað fyrir mismunandi afvöxtunarhlutföll. Skjámyndin er eins og mynd 16.10, en nú hafa NPV-gildi fyrir afvöxtunarhlutföll frá 1% til 20% verið reiknuð.
Mynd 16.11. Mynd 16.11 NPV reiknað fyrir mismunandi afvöxtunarhlutföll

Til að teikna NPV-sniðið eru hlutföllin og NPV-gildin í A7–A26 og B7–B26 auðkennd. Veldu síðan `Insert` og myndritagerðina `Scatter`. Myndritið á að líkjast mynd 16.12 og má sérsníða með heiti, ásamerkingum og öðrum útlitsstillingum.

NPV-sniðið sker x-ásinn milli 13% og 14%. Skurðpunkturinn samsvarar IRR verkefnisins, 13,43%, þar sem NPV er núll. Sé kostnaður við öflun fjármagns lægri er NPV jákvætt og samþykkja á verkefnið; sé kostnaðurinn hærri verður NPV neikvætt og hafna á því.

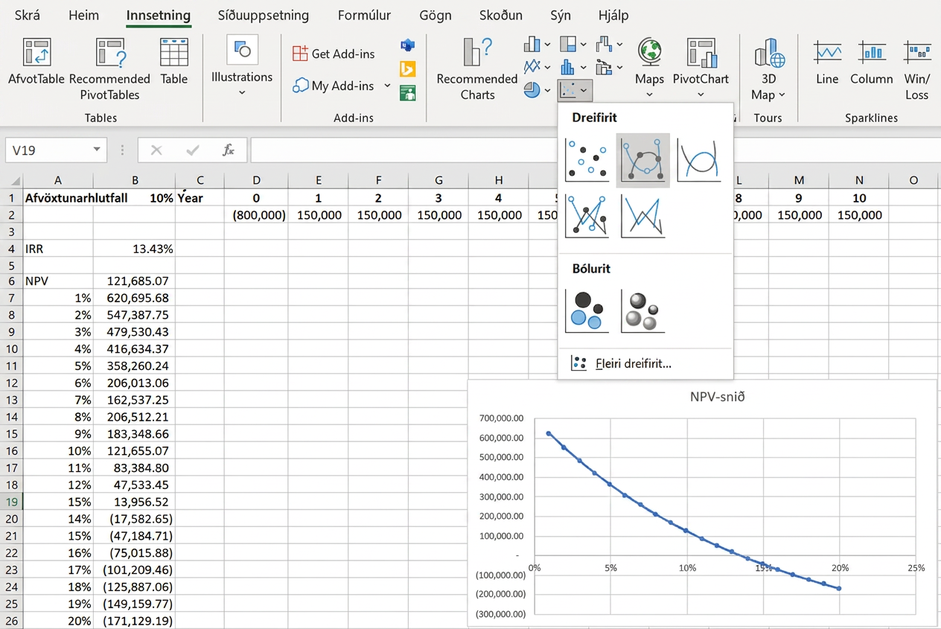

Skjámynd úr Excel sýnir hvernig búa má til línurit fyrir NPV-snið með Excel. Skjámyndin er eins og mynd 16.11, en dreifirit hefur verið bætt við skjáinn. Í Insert-valmyndinni er dreifiritið úr Scatter-undirvalmyndinni valið.
Mynd 16.12. Mynd 16.12 NPV-snið búið til með Excel

Middleton Manufacturing getur nú metið sólarplötuverkefnið. Við 10% fjármagnskostnað er NPV jákvætt um 121.685 dollara og því ætti að ráðast í uppsetninguna. Jafnvel þótt kostnaðurinn hafi verið vanmetinn um 30% og reynist 13% er NPV enn jákvætt. Aðeins hlutfall yfir 13,43% leiðir til höfnunar.
